Adeguamento reti fognarie di Stabilimento

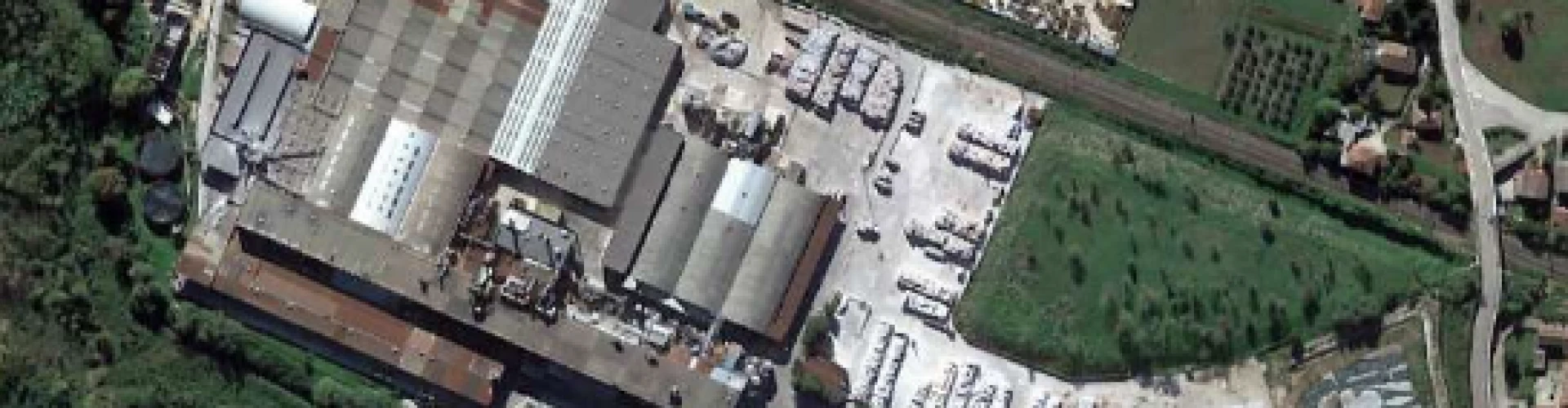

Il progetto prevede l’adeguamento del sistema fognario attuale dello stabilimento RENO DE MEDICI sito nel comune di Villa Santa Lucia, per risolvere le problematiche relative al recupero e smaltimento delle acque meteoriche nonché l’aumento della portata dei collettori delle acque di processo.

L’intervento è così suddiviso:

- Verifiche videoispettive, indagini preliminari e rilievo plano-altimetrico del sistema fognario esistente

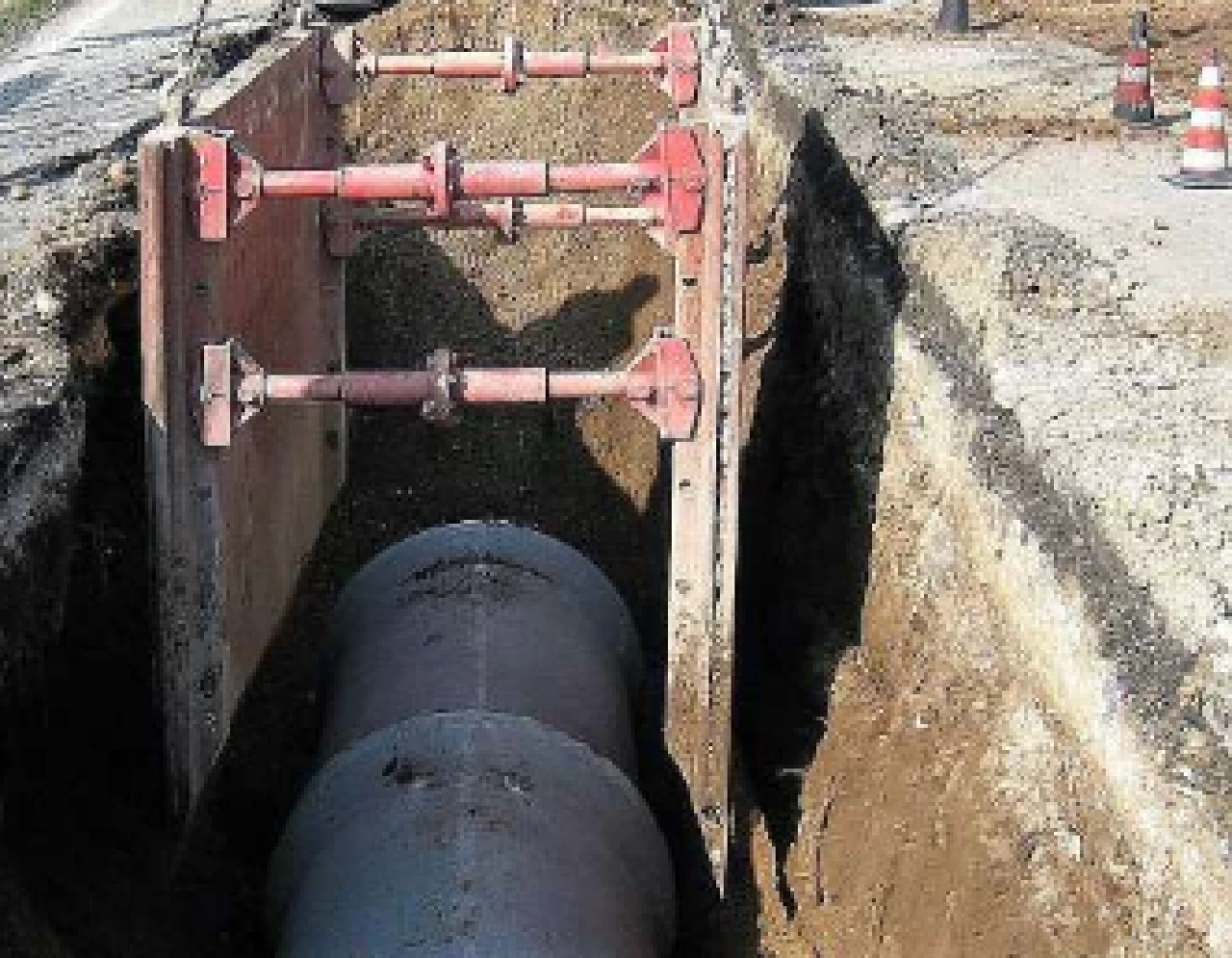

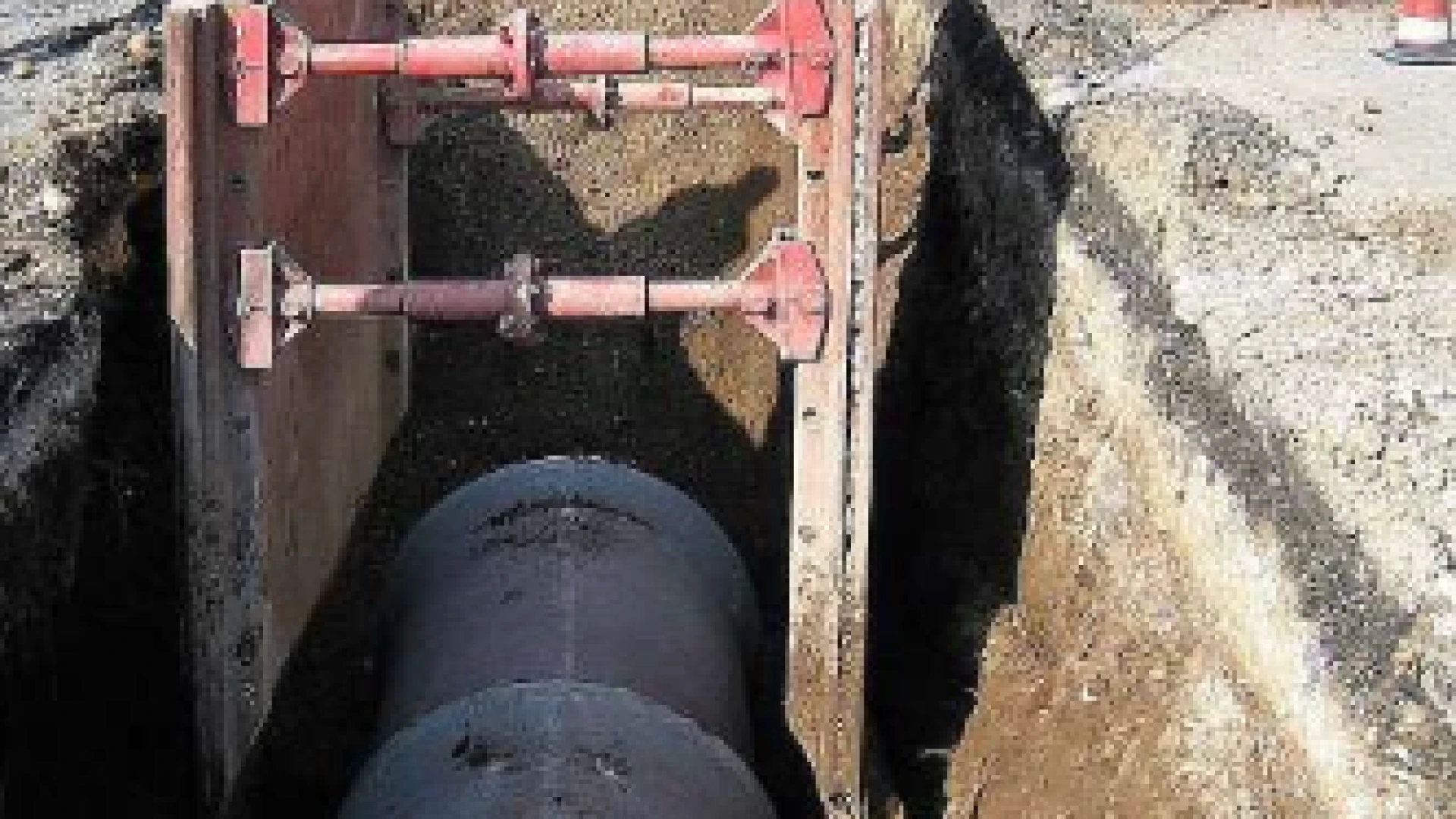

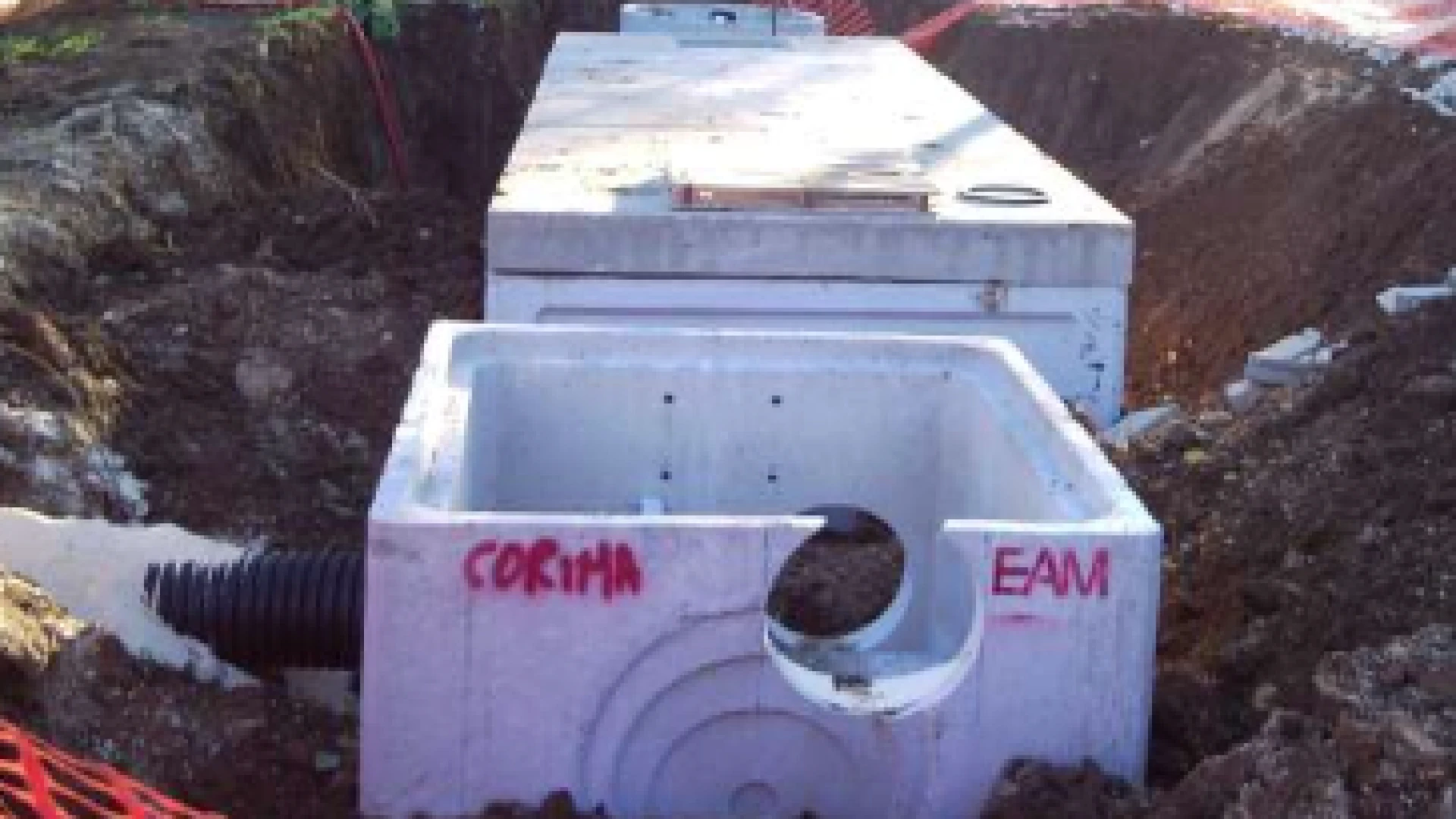

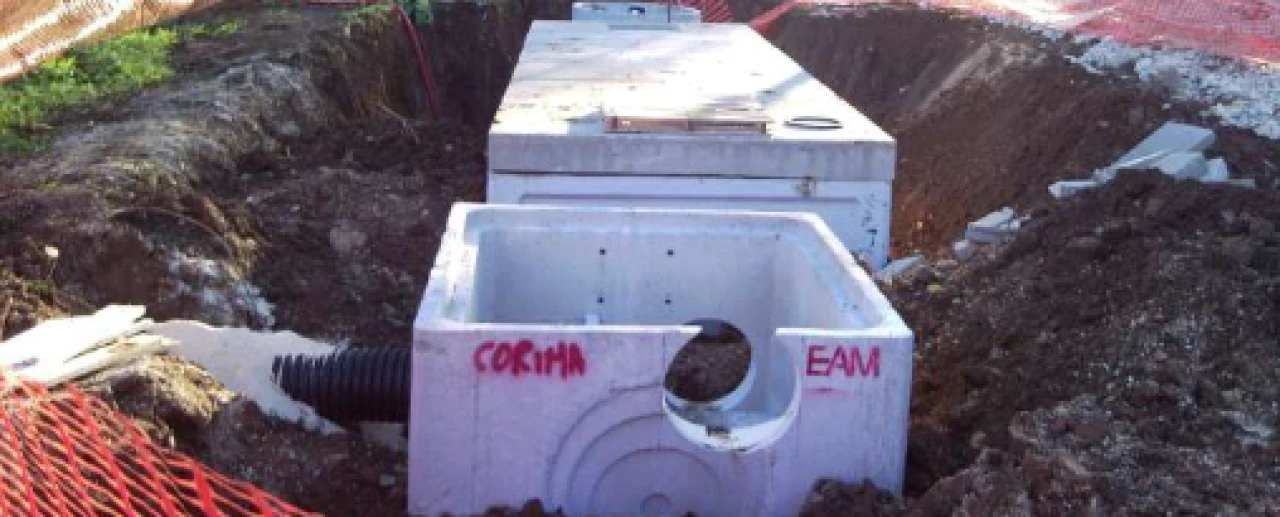

- Realizzazione di nuovi collettori fognari per la raccolta delle acque meteoriche di dilavamento e convogliamento delle stesse in diversi impianti di prima pioggia. Ogni impianto è costituito da pozzetto scolmatore con funzione di deviatore delle acque piovane, accumulo con vasche monolitiche dotate di elettropompa programmabile, sistema di trattamento con dissabbiatore disoleatore corredato di filtro a coalescenza a norme UNI EN 858, quadro elettronico di controllo PLC con sensore pioggia. Le acque depurate e di seconda pioggia vengono successivamente inviate verso il corpo recettore finale per gravita o con sistemi di rilancio, a secondo della necessità dell’impianto.

- Realizzazione di nuovi collettori fognari per la raccolta delle acque meteoriche di copertura, inviate direttamente verso il corpo recettore finale per gravità

- Realizzazione di nuovi collettori fognari per la raccolta di acque reflue, con convogliamento in idonee fosse IMHOFF che verranno gestite secondo ciclo di manutenzione e pulizia previsto nella normativa vigente.

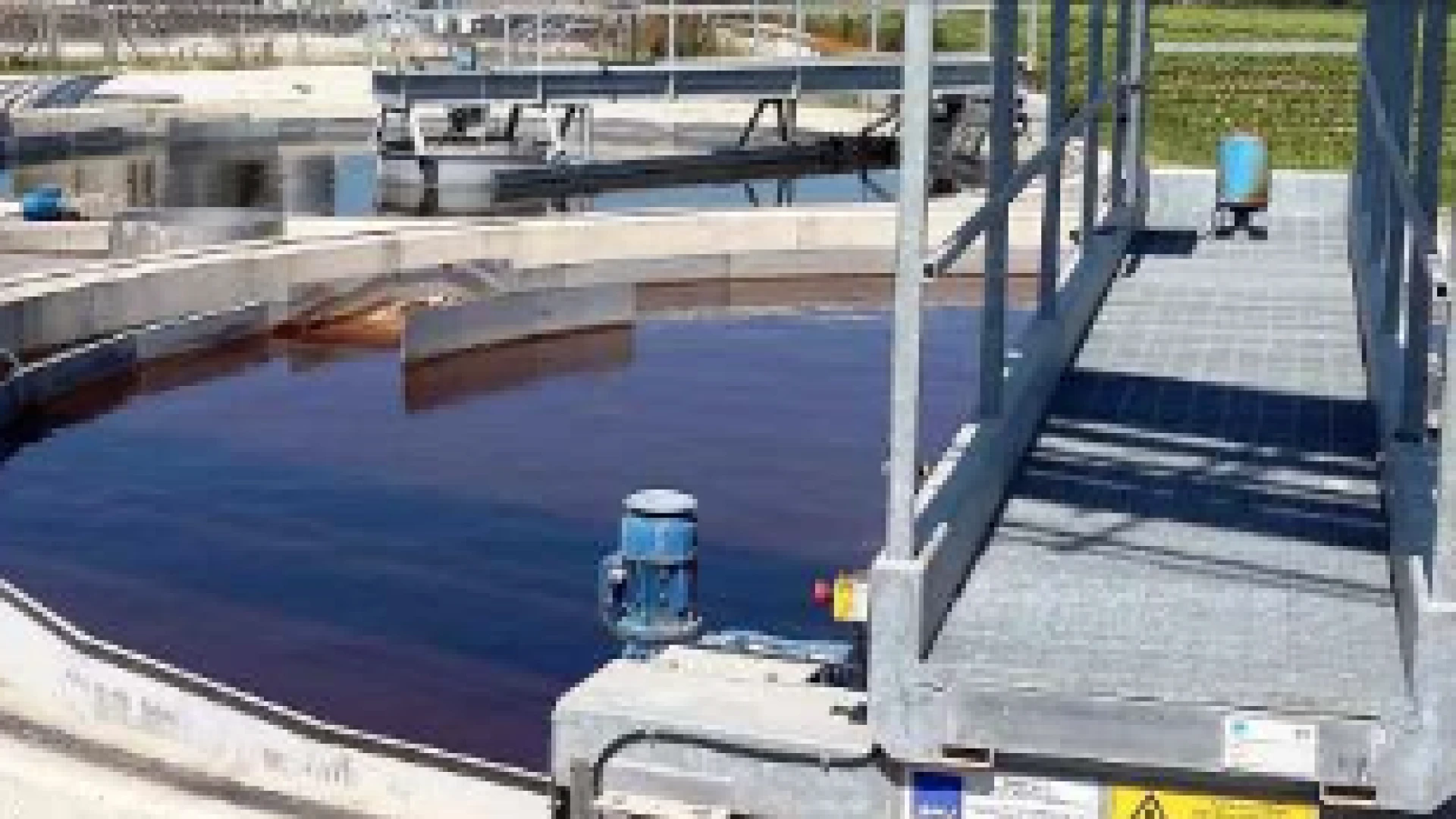

- Adeguamento dei collettori fognari delle acque di processo, mediante la realizzazione di nuovi collettori e l’incremento della sezione di quanto esistente ove possibile. Anche in questo caso sono installati diverse vasche di accumulo e sistemi di rilancio.

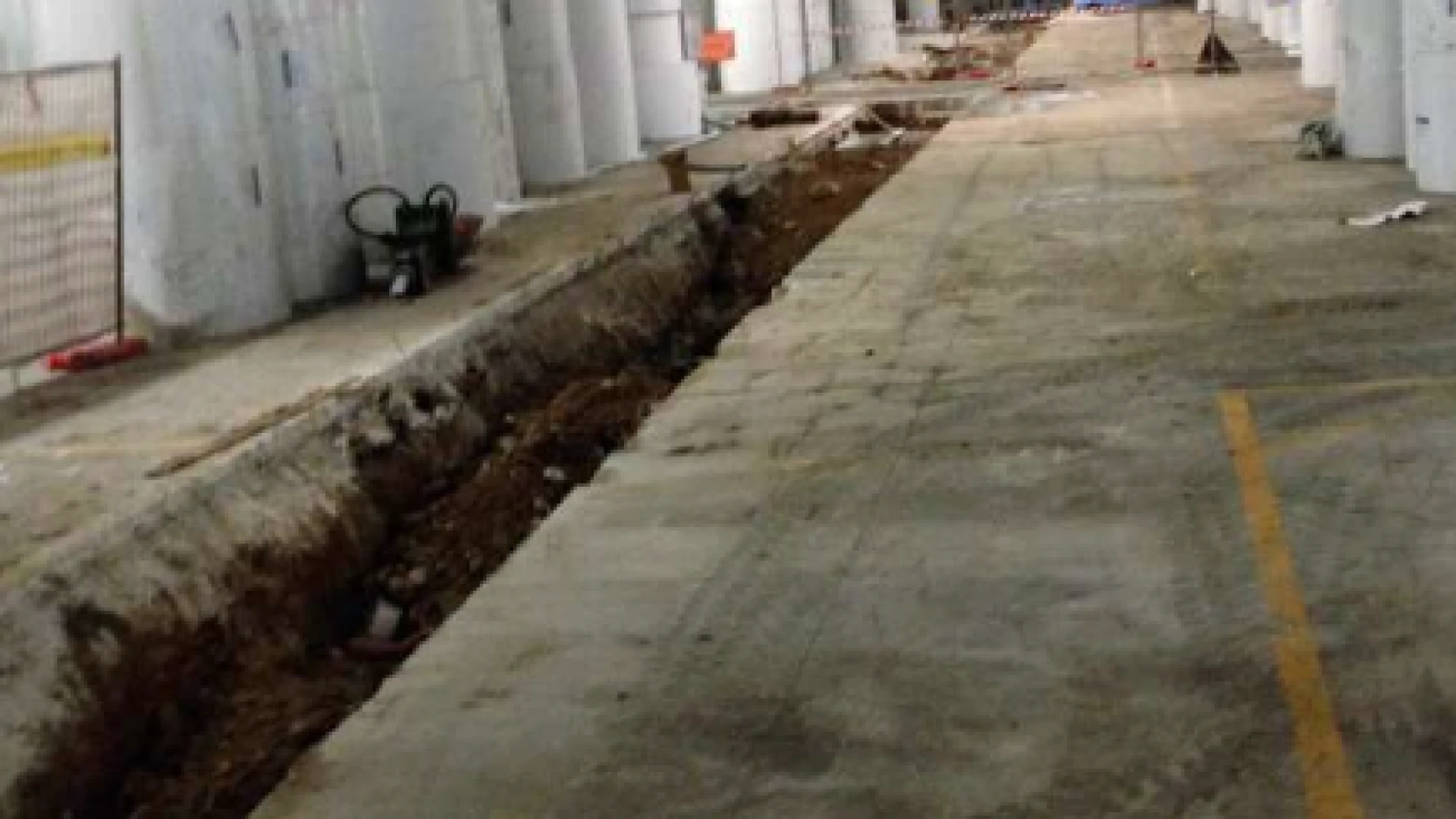

- Rifacimento nella aree oggetti di intervento di sedi stradali, pavimentazioni industriali, percorsi pedonali vari e quanto altro necessario per ripristinare lo stato iniziale dei luoghi.

Dovendo intervenire su linee produttive, magazzini prodotto finito e aree di stoccaggio materie prime, in accordo con la committenza si è deciso di dividere l’intervento in 4 STEP da eseguire nei soli periodi di fermo produttivo, ossia 15 gg. per il mese di Agosto e 15 gg. per il mese di Dicembre.
